江西新立基沥青有限公司九江化工基地建设进展顺利
江西新立基沥青有限公司九江化工基地作为公司上半年基建项目的重头戏,目前正如火如荼地进行。

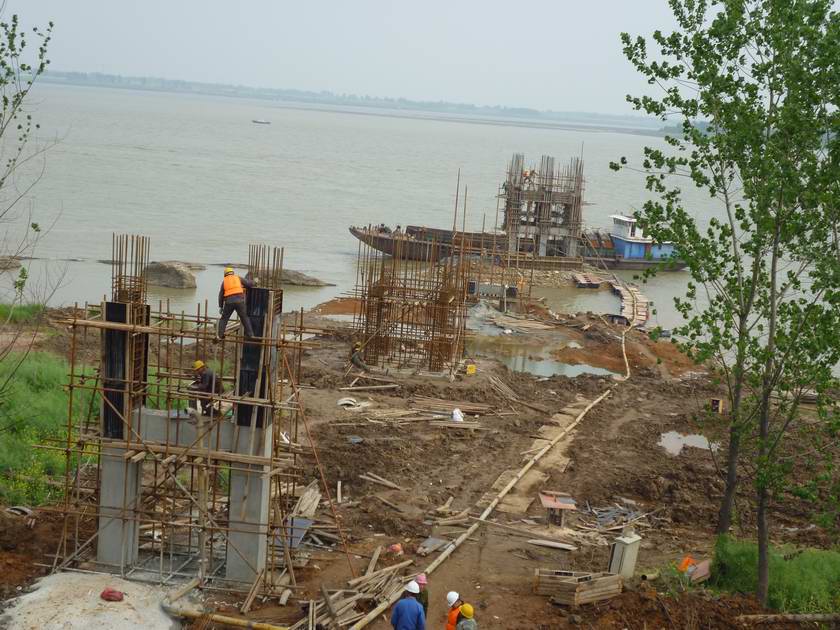

施工方面,上周施工的重点是联系梁和立柱。截止上周末,最前沿阀室平台第二段联系梁和立柱浇筑完毕,正在搭脚手架和模板,浇筑最上层的立柱和承台;第二个墩台下端联系梁和立柱浇筑完毕,等待向上绑扎钢筋;第三个墩台钢筋绑扎完毕,等待安置模板后浇筑;第四个墩台钢筋绑扎完毕,正在安置模板,也已浇筑完毕。
设计方面,设计院于上周二将码头钢引桥图纸(白图)提交给公司技术负责人,并已分发给施工单位和监理单位,施工单位开始下料。关于堤坝上的横梁原设计高程比实际地面高程低1.2米的问题,经过技术负责人与设计院反复商讨,设计院于上周日同意修改堤坝上的横梁设计,将横梁和路面整体向上提升1.2米,钢引桥搁置面做相应调整。
